Donnerstag, 31. Mai 2012

Zeit für Eigenleistungen

In den nächsten Tagen sind keine Handwerker eingeplant. Selbst in der gesamten nächsten Woche steht die Baustelle still.

Also Zeit genug, die Bretter für den Dachüberstand bzw. das Traufgesimse zu streichen. Wir haben einiges zu tun, aber besser in Ruhe am Boden streichen als vom Gerüst aus, immer mit der Gefahr, den Klinker zu beklecksen.



Mittwoch, 30. Mai 2012

Decken des Daches

Heute waren die Dachdecker da. Bereits um 6:30 Uhr waren 6 Dachdecker auf unserer Baustelle.

Nachdem die Dachrinnen und Fallrohre installiert waren, wurden die Dachfenster eingesetzt und letztendlich das Dach gedeckt. Spontan war die Entscheidung zu treffen, wo die Durchgangspfanne für die Satellitenschüssel ihren Platz finden soll. Da die Südseite fast vollständig mit der Photovoltaikanlage belegt ist, haben wir uns entschieden, diese Pfanne auf der Nordseite anzubringen, damit die Satellitenschüssel über den First Richtung Süden "gucken" kann.

Außerdem wurde im gesamten Erdgeschoss die Sohle mit Folie abgeklebt, damit keine Feuchtigkeit nach oben "kriechen" kann.

Alles ging wieder ruckzuck. Auch hier wurde wieder deutlich, dass diese "Mannschaft" ein eingespieltes Team ist. Jeder weiß, was er zu tun hat.

Bereits um 13 Uhr waren die Arbeiten abgeschlossen!!!

Nachmittags fand dann das 3. Bauleitergespräch statt. Es gibt zurzeit nur einige kleine Punkte, die noch zu erledigen sind. Zum einen haben wir noch einige Klinker gefunden, die ausgetauscht werden müssen. Dazu wird einer der Maurer in den nächsten Tagen vorbeischauen.
Zum anderen fehlt auf dem First noch der "Taubenschreck". Diesen hatten die Dachdecker heute nicht dabei, wird aber auch kurzfristig nachgeliefert.






Donnerstag, 24. Mai 2012

Handwerkerfreier Tag

Es gibt tatsächlich auch noch Tage, an denen keine Handwerker an der Baustelle sind.

Heute ist solch ein Tag.

Gute Gelegenheit, die Stirnbretter zu streichen, bevor die Klempner bzw. die Dachdecker kommen.

Das Wetter ist zudem perfekt dafür. Blauer Himmel, Sonnenschein und gefühlte 25 Grad.

Jetzt müssen wir nur noch aufpassen, dass keine Farbkleckser auf dem Klinker landen.

Mittwoch, 23. Mai 2012

Maurerarbeiten 8. Tag (letzter Tag) und Fenster

Heute wurden die Maurerarbeiten abgeschlossen.

Passend zum Beginn eines Gewitterschauers sind die Maurer fertig geworden. Das Rautenfenster sieht klasse aus. Hier haben die Maurer tolle Arbeit geleistet und ein kleines Kunstwerk erstellt.

Außerdem wurden heute alle Fenster und die Haustür eingebaut. Wie immer wurde sauber und genau gearbeitet. Die Zeiten, in denen der Wind durch das Haus fegt, sind vorbei.

Die Maurer haben sich zudem die Mühe gemacht und das gesamte Haus ausgefegt. Beim Blick aus dem Küchenfenster kann man Schafe, die in unserem Garten grasen, sehen. Natur pur!!!












Dienstag, 22. Mai 2012

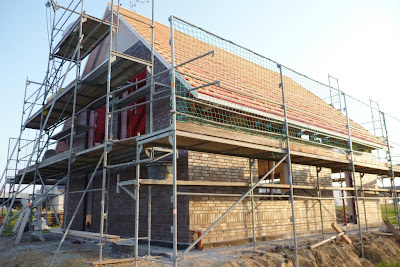

Maurerarbeiten 7. Tag und Bautreppe

Die Verklinkerung unseres Hauses geht dem Ende zu. Die Westseite ist schon fast fertig.

Heute wurde eine Bautreppe eingebaut. Jetzt kann man bequem das Obergeschoss erreichen.




Montag, 21. Mai 2012

Maurerarbeiten 6. Tag

Die Maurerarbeiten schreiten weiter voran.

Heute waren die beiden Giebelseiten dran.

Außerdem stand heute wieder ein Gespräch mit unserem Bauleiter an. Zum einen haben wir gemeinsam schiefe oder leicht beschädigte Klinker markiert. Diese werden bis Mittwoch noch ausgetauscht. Zum anderen haben wir auch die weiteren Termine besprochen. Bis Mittwoch werden die Maurer ihre Arbeiten abgeschlossen haben. Außerdem werden am Mittwoch die Fenster und die Haustür eingebaut. Nächste Woche Dienstag kommen die Dachdecker und die Klempner.

Ende der nächsten Woche ist damit der Rohbau und die "Außenansicht" unseres Hauses weitestgehend fertig.




Mittwoch, 16. Mai 2012

Maurerarbeiten 5. Tag

Es geht weiter voran.

Heute wurde auf der Ostseite weiter, bis in den Giebel, verklinkert.

Die Giebelwände aus Porenbetonsteinen wurden fertiggestellt und auf der Westseite ist nun auch unser Rautenfenster in der Spitze zu sehen.

Jetzt steht die Baustelle aufgrund des Feiertages erst einmal bis Montag still.

Der Blick aus den OG-Fenstern zu Westseite ist fantastisch: Blick über die benachbarte Wiese bei Sonnenuntergang.



Dienstag, 15. Mai 2012

Maurerarbeiten 4. Tag

Heute geht es an der Baustelle ruhiger zu.

"Lediglich" die Maurer sind da und sind - wie immer - fleißig.

Die Südseite wurde vollständig verklinkert. Außerdem sind die ersten Reihen Klinker auf der Ostseite zu sehen.
Und die Giebelwände aus Porenbetonstein stehen auch schon fast.

Heute haben wir unser zweites Gespräch mit unserem Bauleiter und erhalten von ihm einen detaillierten Terminplan, wann welche Handwerker kommen. Daraus wird auch ersichtlich, wann wir unsere Eigenleistungen "erbringen" müssen.

Glücklicherweise haben wir für das Streichen der Stirnbretter und der Traufgesimse jeweils über eine Woche Zeit und können uns so gut am Wetter orientieren. Schließlich möchten wir beides mindestens 2x streichen.

Selbst der Termin für die Endabnahme und die Hausübergabe steht genau fest: 26.07.2012, 13:30 Uhr !!!!








Montag, 14. Mai 2012

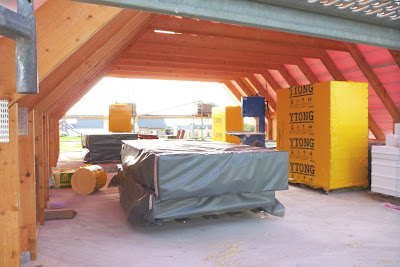

Richten des Dachs / Maurerarbeiten 3. Tag

Welch Überraschung: Als wir um 8:40 Uhr an der Baustelle waren, standen bereits alle Sparren.

Wir haben glatt das Aufstellen verpasst, weil auch die 4 Zimmermänner super schnell waren.

Mittags war bereits die Folie auf dem Dach.

Um ca. 16:30 Uhr waren die Arbeiten abgeschlossen. Innerhalb eines Tages haben die Zimmerer ihren "Job gemacht". Damit wir doch noch zu unserem Richtspruch kommen, haben sich die Zimmermänner spontan zu einem kleinen Richtfest bereit erklärt. Schnell noch einen Richtkranz bzw. "Richtast" gebastelt und es konnte losgehen.

Nur die Handwerker und wir. Mit Richtspruch und zerschlagenem Glas. Das war sehr nett!!!

Am Mittwoch wird dann mit unseren Freunden und Verwandten gefeiert.

Die Maurer haben den Tag genutzt, um die Vorderseite fast komplett und die Rückseite zur Hälfte zu verklinkern.






Samstag, 12. Mai 2012

Untergrund für Gerüst

Der Tiefbauer ist da und hat den weggeschwemmten Untergrund unter dem Gerüst wieder aufgefüllt und verdichtet.

Das Gerüst scheint nun fest zu stehen.


Freitag, 11. Mai 2012

Erdgeschossdecke

Der Tag beginnt mit 2 weniger guten Nachrichten.

In der vergangenen Nacht gab es starke Gewitterschauer. Dadurch wurde auf der Westseite der Sand unter dem Gerüst zum Teil weggespült und der Untergrund ist ziemlich weich geworden.

Damit das Gerüst wieder feststeht, muss der Tiefbauer wieder Sand auffüllen und verdichten. Das Tiefbauunternehmen wurde bereits von den Maurern informiert und wird kurzfristig die Arbeiten ausführen.

Außerdem sollten um 6:30 Uhr die Fertigelemente für die Erdgeschossdecke an der Baustelle sein. Leider werden diese aber erst mit ca. 2 Stunden Verspätung angeliefert.

Da die Betonpumpe und die Betonmischer bereits für 11 Uhr angekündigt sind, stehen die Maurer extrem unter Druck. In deutlich kürzerer Zeit sind die Fertigelemente zu verlegen und der Stahl auszulegen.

Es klappt aber dann doch noch alles zeitgerecht und ab 11 Uhr kann dann die Erdgeschossdecke gegossen werden.

Um ca. 15 Uhr sind dann alle Arbeiten abgeschlossen und die Erdgeschossdecke ist fertig.

Zwischenzeitlich hat sich unser Bauleiter, Herr Sch., gemeldet. Er möchte am Dienstag mit uns den weiteren Zeitplan durchgehen. Außerdem wird er die Ausführung der bisherigen Arbeiten überprüfen.










Donnerstag, 10. Mai 2012

2. Tag der Maurerarbeiten

Heute wurden die restlichen Innenwände gemauert. Trotz des schnellen Tempos sind die Wände sauber und genau gemauert.

Heute Nachmittag sind zudem schon die ersten Klinkerreihen an der Wand. Nachdem wir erst, bei Anlieferung der Paletten, skeptisch waren, ob die Farbe des Klinkers wirklich die richtige Wahl war, zeigt sich jetzt, dass er an der Wand wirklich klasse aussieht. Also alles richtig gemacht!

Weiterhin standen heute vorbereitende Arbeiten für die Erstellung der Erdgeschossdecke am morgigen Tag an.

Das gesamte Erdgeschoss ist jetzt mit Stützen gefüllt.

Morgen geht's schon wieder früh weiter. Um 6:30 Uhr kommt der Kran, um die Betonteile auf die Mauern zu hiefen, um 11:00 Uhr folgt die Betonpumpe und morgen Nachmittag haben wir schon ein "Dach" über dem Kopf (zumindest über dem Erdgeschoss).




Mittwoch, 9. Mai 2012

Maurerarbeiten Erdgeschoss

Den heutigen Tag kann man unter "Schnelligkeit ist keine Hexerei" zusammenfassen.

Um 7:00 Uhr ist an unserer Baustelle schon richtig was los.

Neben den 4 Maurern von Viebrockhaus, steht auch schon ein LKW auf unserem Grundstück, der die noch fehlenden Porenbetonsteine ablädt.

Um 9:00 Uhr kommt ein weiterer LKW mit Dämmmaterial und um 10:00 Uhr kommt ein LKW mit einem Gerüst.

Die "Maurermannschaft" ist sehr nett und man merkt sofort, dass es ein eingespieltes Team ist. Jeder weiß, was er zu tun hat und es wird direkt mit den Arbeiten begonnen. Bloß keine Zeit verlieren, denn am Freitag soll schon die Erdgeschossdecke erstellt werden.

Mittags ist die Überraschung perfekt. Die Außenwände stehen schon und die Maurer sind bereits bei den Innenwänden.

Gleichzeitig sind 3 Mitarbeiter einer Gerüstbaufirma dabei, das Gerüst aufzubauen. Irgendwie hat unsere Baustelle etwas von einem Ameisenhaufen. Die Arbeiten laufen zügig, aber trotzdem sauber ab. Und jeder weiß scheinbar genau, was er zu tun hat.

Kompliment!!!!

Am Nachmittag können wir bereits schon durch die Räume im Erdgeschoss gehen. Es fehlen nur noch 2 Wände.

Nun folgt die nächste Überraschung: Am Montag wird bereits schon gerichtet!!!!

Wir sind gespannt, wie es morgen weitergeht.








Dienstag, 8. Mai 2012

Klinker und Mörtel wurden angeliefert

Morgen kommen endlich die Maurer und es passiert wieder etwas auf unserer Baustelle.

Heute wurde bereits der Klinker/Verblender und der Mörtel angeliefert.

Allerdings fehlen noch die Porenbetonsteine für das Innenmauerwerk. Hoffentlich kommen die noch morgen Vormittag, damit es wirklich losgehen kann.


Aktuelle Zeichnung

Dies ist der aktuelle Stand unserer Zeichnung (08.05.2012):

Hier sind Bilder zur Außenansicht: Link zur Außenansicht
